Шаг № 4 Цокольное перекрытие
Нет необходимости обустраивать цокольное перекрытие в каркасном доме при использовании монолитной фундаментной плиты и полах по грунту.

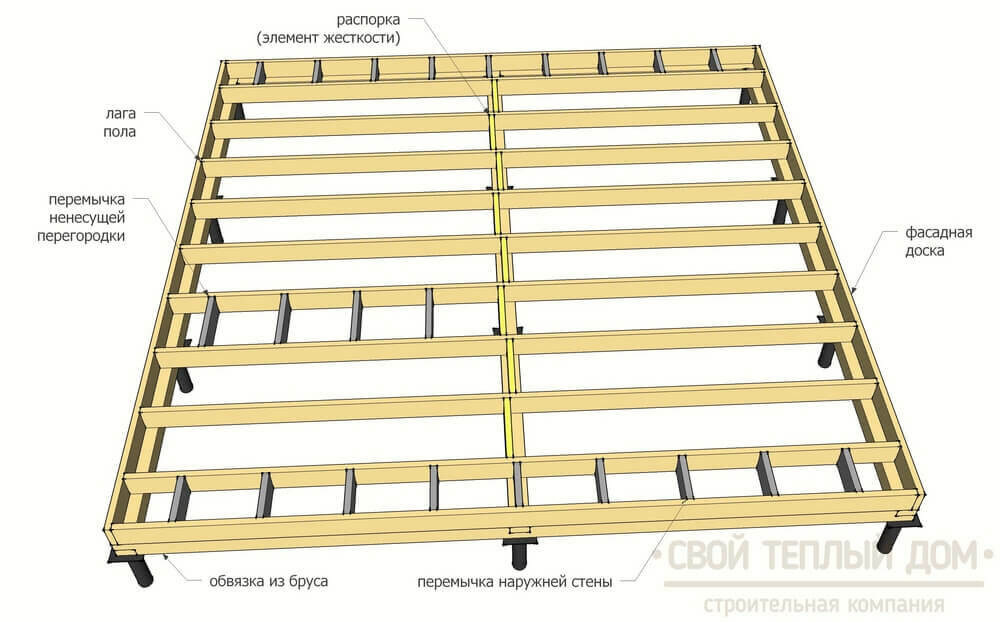

Цокольное перекрытие каркасного дома
Первое что необходимо это выровнять в уровень обвязку. Для этого подойдет электрический рубанок. Перекрытие в основном собирают из доски 50 на 200, но все требует расчетов. Калькуляторы которые потребуются для расчета конструкций дома. В зависимости от расчетов, выбирается шаг балок. Зачастую это 58-59 см. под размер плитного утеплителя. При использовании эковаты шаг можно сделать уже более удобным для крепления плитного материала чернового пола (ОСП, ЦСП, фанера).
В местах установки перегородок , лестниц и других тяжелых конструкций лаги пола монтируются двойными. Для дополнительной жесткости и в местах к примыканию к стенам, устанавливаются перемычки. После сборки перекрытие его также выравнивают в уровень. Для удобства последующего сбора стен, на перекрытие монтируют временный пол. Это может быть доска 25 на 100, 25 на 150 с шагом 2-3 см.
Определение толщины стен модульных строений

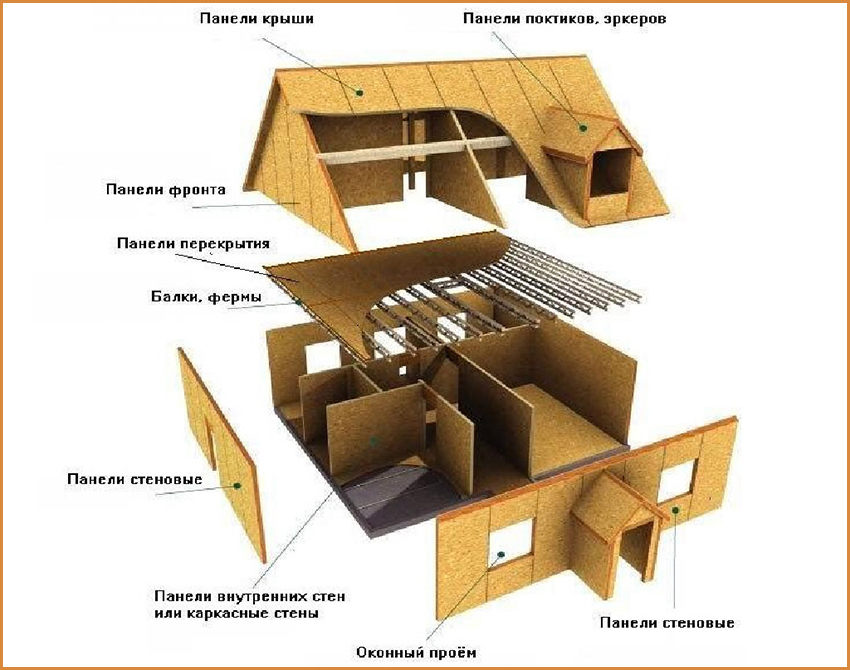

Модульный дом
Возведение дома начинают с проектирования конструкции стен. Для этого используют уже готовые таблицы или формулы, отличающиеся для каждого региона. По ним определяют:
- толщину утеплителя
- тип используемого материала (по значениям теплопроводности, теплоёмкости, плотности, пр.)
- другие параметры
Для каждой климатической зоны или для каждого типа строения существуют свои алгоритмы вычисления необходимых параметров.
По полученным данным у производителя стеновых блоков заказываются необходимые материалы. Это могут быть как готовые конструкции панелей, так и необходимые узлы для их сборки на месте.
Плюсы и минусы каркасных домов
Доверие к технологии каркасного строительства появилось не сразу, поскольку непосвященным в строительство такие дома кажутся очень непрочными и недолговечными, но это только на первый взгляд. Рассмотрим подробно достоинства и недостатки таких домов.
- Основным достоинством каркасного строительства является быстрота возведения. Небольшая строительная бригада может построить дом за 1-1,5 месяца. Вместе с этим, если дом строится своими руками и бюджет ограничен, возможен вариант, когда возводится каркас, монтируется и укрывается крыша, а далее все работы проводятся под крышей неограниченное количество времени без вреда постройке от атмосферных осадков.
- Положительным качеством считается и низкая теплопроводность стен, и высокая теплоемкость всей постройки. Летом в каркасном доме прохладно, а зимой тепло.
- Можно более эффективно применять отопительную систему в помещениях, это снижает траты в процессе эксплуатации.
- Плюсом является удобство прокладки коммуникаций внутри каркаса. Благодаря этому можно без огромных временных и трудовых затрат сделать подводку электричества, провести трубы водоснабжения и отопления.
- Помимо всего перечисленного, для строительства каркасника не нужен дорогой и тяжелый фундамент — достаточно опорно столбчатого фундамента, фундамента на сваях или буронабивного фундамента. Все свайные фундаменты будут стоить гораздо дешевле монолитных бетонных.
- Как следствие из предыдущего пункта, все строительство каркасного дома обходится дешевле домов из таких материалов, как кирпич или газобетон.
- К плюсам можно отнести еще одно преимущество каркасников – отсутствие усадки. Это позволяет проводить внутреннюю и наружную отделку сразу после монтажа каркаса здания, что позволяет построить такой дом за несколько месяцев.
- Простота внутренней и внешней отделки. Стены каркаса являются ровными поверхностями, идеально подготовленными под чистовую отделку.
- Экологическая безопасность. При строительстве каркасных домов используются только экологически чистые материалы – дерево в качестве каркаса и обшивки и каменная вата (исходным сырьем для производства которой служат габбро-базальтовые горные породы) в качестве утеплителя.
- Возможность круглогодичного строительства каркасных домов. Опыт строителей показывает, что возведение таких домов зимой даже предпочтительнее, так как строительный материал остается чистым, а атмосферные осадки не оказывают негативного влияния на ход стройки.
К недостаткам каркасного дома можно отнести:
Герметичность. Пирог стены каркасного дома превращает помещение в своеобразный термос, в котором, при повышении влажности, возможно образование грибка на стенах. Поэтому при строительстве желательно продумать вентиляционную систему, чтобы был естественный приток и отток воздуха. Идеальной для каркасников является приточно-вытяжная вентиляция с рекуперацией тепла. Высокая пожароопасность. Горючесть является проблемой всех деревянных домов
Важно заметить, что в каркасных домах каменноватный утеплитель не является горючим веществом, а опасность представляет именно деревянный каркас здания. В таких условиях обработка дерева специальными пропитками – антипиренами, сокращает риск возгораний дерева. Плохая звукоизоляция
Плохая звукоизоляция
При отсутствии шумопоглощающего слоя в перегородках слышимость в каркаснике достаточно хорошая. Помимо проблем со звукоизоляцией, вопросы также возникают из-за передачи вибраций на межэтажные перекрытия при ходьбе. Подверженность проникновению грызунов. Часто при ошибках в проектировании и монтаже каркасных строений возникает проблема с проникновением внутрь каркаса грызунов, что приводит к порче утеплителя и, как следствие, потере теплоемкости здания. Про решение проблемы мышей и других грызунов в каркасниках читайте дальше. Достаточно высокая конечная стоимость коробки дома. В плюсах мы описали экономию при строительстве каркасных строений на более легких фундаментах, однако стоимость возведения коробки здания вполне сравнима со стоимостью возведения коробок из других материалов. Происходит это из–за высокой стоимости материалов для внешней отделки и большого количества необходимого утеплителя.
Каркасное строительство не допускает наличия ошибок. Поэтому всегда предъявляются повышенные требования к квалификации специалистов. Если будут допущены неточности, например, на стадии заливки фундамента, это вызовет большие экономические затраты во время строительства. Поэтому избежать большинство указанных недостатков поможет правильно составленный проект (подробнее о проектировании и этапах строительства дома).
Подготовительные работы
Каркасный дом с обшивкой сайдингом
Купить каркасный дом не составляет большого труда, достаточно обратиться в специализированную компанию по продаже такой продукции или, разработав проект самому, построить свое жилище. Порядок работ по строительству можно отобразить следующим списком:
- Изыскания;
- Проектирование;
- Строительство фундамента;
- Возведение коробки, кровли;
- Утепление, отделочные работы и обустройство инженерных систем.
На первых двух стадиях выясняется возможность строительства дома в этом месте. Если это возможно, то определяется тип фундамента, его конструкция. В результате этих работ появляется спецификация и смета, в которой содержится перечень материалов и инструмента, их ориентировочная стоимость. Перед тем как начать все эти подготовительные работы, застройщик должен составить техническое задание на будущий дом.
Подготовка и разметка участка для строительства каркасного дома своими руками
Подготовка и разметка участка является одним из важнейших действий при строительстве, поэтому подойти к этому следует со всей ответственностью. Первым делом следует очистить участок от различного мусора, убрать коряги, пни, снести старые сооружения, в которых нет необходимости или если они будут мешать стройке. Далее обеспечиваем свободный подвоз стройматериалов. Стоит продумать и место разворота техники, если для неё нет возможности заехать задним ходом. Места будущего хранения стройматериала лучше оборудовать навесом.
При необходимости участок нужно разровнять. Не помешает добротный забор, который обеспечит сохранность материалов и предотвратит их хищение. Часто хозяева до начала строительных работ устанавливают модуль или вагончик, в котором сами проживают во время строительства.
Чем лучше будет подготовлен участок, тем легче будет продвигаться строительство
Разметка начинается с того, что, согласно схеме, на местность переносится контур будущего дома и внутренние стены, отмечающиеся колышками с верёвками. Углы необходимо тщательно вымерять. При отклонении угла даже на несколько градусов от положенных 90°, нагрузки будут распределяться неправильно. Это приведёт к искривлению стен и недолговечности строения.
Помните, что чем тщательнее будет выполнена подготовка, разметка, тем легче будет производить работы. Кстати, от этого напрямую зависит и качество конечного варианта. Что касается проекта, то для каркасных домов допускается его выполнение от руки, в форме эскиза. Его можно предоставить в администрацию уже после того, как каркасный дом сделан «под ключ», перед его сдачей в эксплуатацию. Однако для себя примерный проект с отмеченными на нём коммуникациями иметь необходимо.
Проект каркасного дома можно сделать и на компьютере при помощи 3D моделирования
Как построить каркасный дом своими руками?
В России такой тип строительства не получил широкого распространения. Виной тому недобросовестные строительные компании, которые в свое время интенсивно стали возводить целые коттеджные поселки с каркасными домами, возведенные с нарушением технологии. Это привело к тому, что через несколько лет стеновые конструкции перестали держать тепло, а это в условиях наших зим неприемлемо.
Однако в последнее время изготовление каркасных домов поставлено на промышленный поток и достаточно купить готовые детали, чтобы самостоятельно возвести здание. Это обеспечить строгое соблюдение технологии работ и надежность постройки.
Домостроительные комбинаты, специализирующиеся на каркасном домостроении, обычно предоставляют ряд услуг, в число которых входит не только изготовление частей дома, но и его проектирование. В проектном бюро можно подобрать подходящий типовой проект и внести в него возможные изменения. Детали здания будут промаркированы в соответствии с проектом. Это позволит быстро и легко собрать строение на месте.
Если предстоит строительство небольшого дома и стоимость готового проекта кажется слишком высокой, можно подыскать подходящие чертежи в интернете. Если не устраивает ни один из этих вариантов, то следуя многочисленным рекомендациям, сопровождающим проекты из интернета можно самостоятельно начертить схему каркаса и рассчитать основные узлы.
Шаг 3: Каркасные стены
Каркасный дом своими руками собирают из отдельных элементов, раскраивая и подгоняя их на строительной площадке. Возможен монтаж более крупных секций или даже целых конструкций, заготовленных на заводе.
Способы сборки каркаса
Быстровозводимые здания сегодня строят способами:
- традиционным — последовательно собирают каркас из стоек, ригелей, укосин, утепляют стены, монтируют обшивку;
- методом «канадской платформы» — секции заготавливают горизонтально на черновом полу и выставляют их в проектное положение;
- из СИП-панелей — крупные элементы, раскроенные на заводе, собирают на площадке при помощи соединительных брусьев и полиуретанового клея;
- по немецкой технологии «фахверк» — доски каркаса, являющиеся одновременно декоративной отделкой, располагают снаружи утеплителя;
- по шведской технологии — каркас монтируют из двух обрешеток, первая предназначена для установки утеплителя и крепления внешней отделки, вторую используют для прокладки коммуникаций и монтажа внутренней облицовки.
Монтаж каркаса способом «канадская платформа».
В частном строительстве для сборки своими руками чаще применяют классический способ, не требующий сложных монтажных работ и затрат на подъемную технику.
Установка и сечение стоек
Этапы монтажа стоек каркаса включают:
- Разметку на покрытии чернового пола мест установки стоек. Обычно шаг составляет 60 см. Это удобно для последующей укладки плит минеральной ваты. В двухэтажных зданиях расстояние уменьшают до 40 см.
- Нарезку опор из сухой обработанной доски толщиной 50 мм. Сечение подбирают по расчету на несущую способность.
- Установку стоек в углах, выравнивание, закрепление временными укосинами.
- Монтаж промежуточных элементов.
- Соединение опор брусом верхней обвязки.
- Усиление оконных и дверных перемычек досками, уложенными на ребро. Если этого не сделать, при прогибе произойдет защемление рамы, возникнут трещины на стеклах, отделке фасада и внутренних поверхностей стен.
- Укрепление каркаса укосинами из досок 100х25 или 150х25, врезанными в верхнюю и нижнюю обвязку, стальными перфорированными полосами, горизонтальными перемычками. Дополнительное усиление не требуется, если каркас обшивают жесткими листами ОСП, многослойной фанеры.
- Обшивку лобовой доской балок верхней и нижней обвязки. Рекомендуется проложить слой базальтовой ваты для утепления конструкции.
Для подбора сечения стоек суммируют все нагрузки, действующие на несущий каркас. Если здание небольшое, то при высоте до двух этажей размеры бруса принимают:
- для наружных стен — 150х50 мм, 200х50 мм;
- для внутренних перегородок — 100х50 мм.
Прочности таких сечений вполне достаточно для восприятия вертикальных и боковых нагрузок. При теплотехническом расчете может оказаться, что для размещения теплоизоляции требуется большая, чем расчетная, ширина стоек.
Увеличивать сечение несущего бруса нецелесообразно. В этом случае утеплитель укладывают в 2 слоя — один между стойками каркаса, второй — по наружной обрешетке с перевязкой. Такая компоновка поможет избежать теплопотерь через деревянные элементы, углы, обрамления проемов.
Укосины или раскосы
Укосины или раскосы устанавливают временно для придания устойчивости каркасу при монтаже или постоянно, чтобы конструкция сохраняла геометрию длительное время.
Укосины в каркасе устанавливают наклонно.
Чтобы постоянные укосины выполняли свою роль — обеспечивали жесткость каркасу, при их установке соблюдают правила:
- элементы монтируют с наклоном 40°-60°;
- толщина укосин — не более 1/4 от высоты сечения стойки;
- крепление раскоса к обвязке — только врезкой, при других видах сочленения усыхание древесины ведет к потере устойчивости узла;
- укосины врезают заподлицо со стойками, обвязками и перемычками;
- на одной стене устанавливают не менее двух раскосов с наклоном в разные стороны;
- к стойкам по длине прибивают 2-3 гвоздями.
Вместо укосин в углах каркаса можно использовать листы ОСП-3 12. Диагональная жесткость конструкции будет обеспечена.
Углы каркасного дома
Угол — одно из проблемных мест в каркасном доме. Установка бруса без дополнительного утепляющего слоя приводит к образованию мостика холода. Дерево обладает более высокой теплопроводностью, чем минеральная вата, поэтому стена в углу помещения может промерзать.
Чтобы этого не случилось, конструкции формируют одним из четырех способов:
Из двух стоек. Стык двух стен усиливают отделочным уголком.
Первые два способа более технологичны, но теплоизоляционные качества их ниже. В стыке двух стен остаются сквозные щели, которые очень трудно заделать.
Перекрытие и стропильная система
Крыша в каркаснике
Конструкция перекрытия – это поперечные балки, расположенные с небольшими промежутками. В каркасных зданиях перекрытие крепится к верхней обвязке. Есть 3 способа такого крепления, сопоставимых по надежности:
- металлические уголки;
- врезка в обвязку;
- опорные кронштейны.
Принцип монтажа перекрытия зависит от того, что будет находиться над потолком:
- для мансарды берут балки 20х20 см и кладут их с шагом 40 см;
- если сверху будет просто чердак и крыша – достаточно будет сечения 10х10 см, а шаг между ними можно довести до 60 см;
- для полноценного второго этажа нужны балки 15х15 см, поверх которых кладется черновой пол – так же, как и на первом этаже.
Дерево для перекрытия и стропил принято выбирать такое же, как использовалось при обвязке.
Стропильная система бывает 2 видов:
- мансардная;
- двускатная.
Разница в их монтаже несущественна, нужно только правильно рассчитать количество древесины (на мансардные стропила уйдет больше). Общий алгоритм таков:
- Выбирают угол наклона крыши. Лучше всего – от 15° до 45°. Если меньше, то зимой на кровлю будет слишком сильно давить снег, а если больше – выйдет дорого, а внешний вид будет странным.
- Прикрепляют мауэрлат (перекладину) к верхней стороне стен по всему периметру здания. Роль мауэрлата выполняет толстый брус, прикрученный (чаще всего) анкерными болтами.
- Делают шаблон стропил. Для этого берут 2 бруска или доски и скрепляют их под выбранным углом. Длина этих досок должна соответствовать длине стропил.
- Устанавливают шаблон на мауэрлат так же, как планируют ставить стропила.
- Ставят стропила по шаблону, начиная от краев крыши. Соединяют их заранее, поднимая на крышу уже в виде «ножниц». Шаг между стропилами – не менее 60 см.
- Если нужно, укрепляют готовую систему подпорами и подкосами.
- В конце размещают центральную балку (коньковый прогон) и прикручивают либо прибивают ее ко всем стропилам.
Технология строительства каркасного дома поэтапно
Для изготовления каркаса дома может использоваться как деревянный брус, так и металлические профили. Но при этом необходимо учитывать следующие факты. Например, стоимость деревянного материала ниже, даже при условии, что приобретать следует обработанный брус с влажностью не выше 12%, так как в ином случае, конструкция вследствие усадки, может перекоситься.
С металлом работать легче, кроме того, этот материал обладает большой несущей способностью. Но настоящей проблемой становиться заделка соединений, в которых есть опасность формирования мостиков холода, что, естественно, снизит комфортность проживания и увеличит эксплуатационные расходы.
Вообще, вопросы теплоизоляции являются основными при данном виде строительства. Достойным вариантом является утепление каркасного дома минеральной ватой – материалом, обладающим низкой теплопроводностью, высокими эксплуатационными характеристиками и долговечностью.
Также преимуществом выбора минеральной ваты можно считать большой выбор изделий для изоляции разных конструктивных элементов дома, с учетом их особенностей.
Для обшивки каркаса самым подходящим материалом является плита OSB. Но можно использовать многослойную фанеру и даже ДСП, хотя эти материалы в настоящее время используются редко, так как их эксплуатационные характеристики уступают ОСБ (ориентировано-стружечной плите).
Важно правильно подготовить брус и материал для обшивки стен и обработать его специальными антисептическими средствами.
Это необходимо не только для борьбы с микроорганизмами, но и с мелкими грызунами, которые могут стать настоящей бедой для такого дома.
Исходя из этих критериев, следует подходить и к выбору материалов для теплоизоляции – они не должны быть привлекательными для представителей фауны, этот подход важен и в том случае, если проводиться утепление пола в каркасном доме на сваях, даже несмотря на то, что он не имеет прямого сопряжения с землей.
Отопление
По отзывам владельцев, дома, построенные по каркасной технологии, имеют замечательные энергосберегающие качества. Именно поэтому в них может быть устроена любая система отопления вплоть до установки традиционной русской печи. На современном рынке теплового оборудования есть множество технических решений, позволяющих осуществить отопление каркасного дома при самостоятельном устройстве такой системы. Так, создать уют в помещениях помогут гелиоколлекторы и тепловые насосы, инфракрасные обогреватели и т. д.
— Источником энергии является электричество, солнечная энергия и твердое топливо (как правило, дрова).- В котельной устанавливается электрический котел, который работает по ночам, когда тариф наиболее выгоден для жильцов. Вечером хозяева каркасного дома вполне могут согреться от растапливаемого дровами камина, оснащенного водяной рубашкой. Что касается бесплатной солнечной энергии, то ее в безоблачную погоду будут аккумулировать солнечные батареи, установленные на крыше.- Полы в доме обогреваются от внутренней водонагревательной системы.
Такое отопление каркасного дома применяется, как правило, в тех случаях, когда нет возможности использования сжиженного либо природного газа. Комбинированную систему несложно сделать своими руками и при необходимости устанавливать разные варианты котлов.
Фундамент под каркасный дом
Для каркасных домов технология устройства фундаментных опор может быть различной. Если предусмотрены сваи или ленточный фундамент, углубление на полметра будет достаточно, чтобы принять нагрузку, распределить давление и передать его на грунт. Сваи могут быть бетонными, железобетонными, металлическими. В этом случае строительство отличается:
- Быстротой реализации опорной несущей части.
- Минимальным количеством земельных работ.
- Возможностью тут же приступить к следующему этапу строительства каркасного дома.
https://youtube.com/watch?v=DUQkwfbNQPc
Этого нельзя сказать, если предусматривается монолитная плита. Бетон набирает 100% на 28-е сутки после заливки. Нагружать конструкцию разрешается только через 7 дней. Поэтому продолжить работы можно будет не сразу. То же касается опор с ростверками. Плитный фундамент самый дорогостоящий. В этом случае технология строительства каркасного дома поэтапно выглядит следующим образом:
Разметка участка с привязкой к границам периметра земельного надела. Рытье котлована, вывоз грунта. Иногда приходится привлекать спецтехнику. Трамбовка, отсыпка щебнем, заливка подбетонки М100 с последующей гидроизоляцией. Монтаж армированного каркаса согласно чертежам из проектной документации. Заливка бетонной смеси
Важно, чтобы она укладывалась непрерывно и вибрировалась. Уход за бетоном в течение периода набора прочности, возведение стен и т.д
Железные сваи вкручивают непосредственно в грунт. Это можно сделать самостоятельно или при помощи специализированного оборудования. Если вместо стали используются ж/б конструкции, сначала бурят скважины, затем в шурф погружают сваю и «вдавливают» опору. Для этого привлекают компании, специализирующиеся на данном виде деятельности. А на работы придется затратить от двух до трех дней.
Технология буронабивных свайных опор предполагает бурение скважины, стенки которых прокладывают рубероидом, скрученным в виде трубы. Чтобы деревянный каркасный дом стоял надежно, закладывают каркас из 3-4 прутов арматуры, перевязанных между собой. Затем в полость заливают бетонную смесь, марка которой должна быть не ниже М200 (В15). На оголовки, возвышающиеся на 40-50 см., укладывают железные, бетонные или деревянные балки, пропитанные влагоотталкивающим составом. На седьмые сутки, когда бетон наберет 60% прочности, переходят к следующему этапу.
Ростверком называется конструкция, связывающая сваи в единую систему, устойчивую к поперечным смещениям в результате эрозии грунта. Она может быть висячей, наземной, заглубленной. Последний вариант – это технология, идентичная ленточному мелкозаглубленному фундаменту. Решив построить каркасный дом своими руками, пошаговая инструкция включает необходимость установки опалубки и армокаркаса. Для этого дно траншеи глубиной 30-50 см засыпают щебнем и трамбуют. Армированный каркас должен быть перевязан с арматурой сваи.
Ленточный фундамент устраивается подобным образом, но без свайных конструкций. Достаточно вырыть канаву по периметру здания и под несущими конструктивами на глубину до полуметра. Далее отсыпается дренажный слой, устанавливается опалубка и гидроизоляция. Арматуру вяжут в соответствии с чертежами из проекта. Теперь приготавливают бетон не ниже класса В15 (М200) и заливают в опалубку, которая может быть съемной и несъемной
Важно, чтобы работы велись при температуре воздуха от +5 до +15 град. Цельсия
На седьмой день можно переходить к следующему этапу.
